特別高圧受電用変圧器更新工事を行っています。
2020-03-11 特別高圧受電用変圧器更新工事を行っています。 |

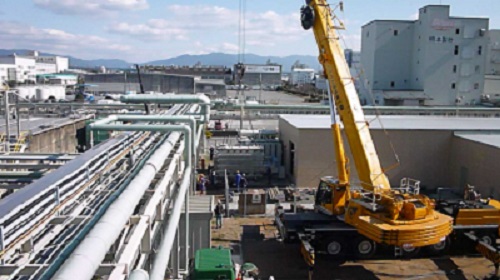

当社で共同受電に用いる主変圧器は、昭和55年(1980年)の送電開始の初代から数えて三世代目となります。 第一世代12,500kva×1基 → 第二世代13,500kva×2基 → 第三世代15,000kva×2基と能力増強しております。 更新工事は、電力需要の少ない時期に工事を終える必要から、1号変圧器(製作期間10ヶ月)は、令和2年1月から約3ヶ月間で据付工事を終え、送電を開始します。 2号変圧器も令和3年1月から3ヶ月間をかけて同様に更新する計画です。 |
